يكون الوضع الجوي بعد ظهر يوم الغد الخميس 17 سبتمبر 2026 ملائما لنزول أمطار مؤقتا رعدية بالمناطق الغربية ثم تشمل تدريجيا الجهات الشرقية وتكون أحيانا غزيرة بعد الظهر بولايات سليانة والقيروان والمهدية والمنستير وسوسة وزغوان ونابل حيث تتراوح أعلى الكميات بين 20 و 40 مليمترا وتصل محليا 60 مليمترا مع تساقط البرد وهبوب رياح قوية أثناء ظهور السحب الرعدية وفق نشرة متابعة صادرة عن المعهد الوطني للرصد الجوي

على المباشر

Data Foot
الماتش مايوفاش في الدقيقة 90 🕝🕑 ديما فما الـData Foot ⚽... تحاليل ⛳ ومتابعات.. 📻🥇 مع كريم مقني وفريق من ألمع نجوم التحليل الرياضي في تونس 🎤..كل خميس و جمعة من 15:00 الى 17:00
تنشيط كريم مقني
وطنية

الانتهاء من الخط البحري لمشروع الربط الكهربائي بين تونس وإيطاليا خلال جويلية الحالي

:تحديث 01 17:40 2025 جويلية
الانتهاء من الخط البحري لمشروع الربط الكهربائي بين تونس وإيطاليا خلال جويلية الحالي

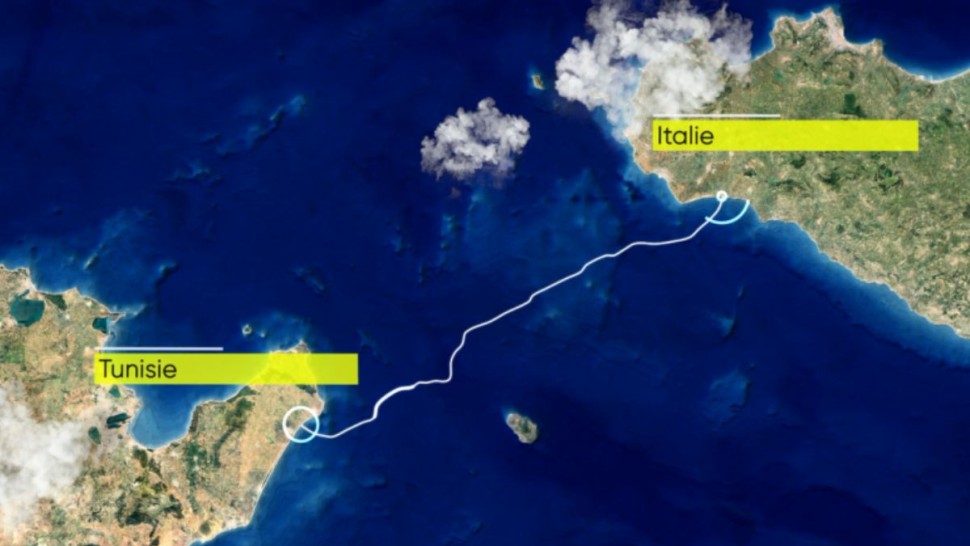

تخطط الشركة التونسية للكهرباء والغاز للإنتهاء من مد الخط البحري في إطار مشروع الربط الكهربائي بين تونس وايطاليا" ألماد" خلال شهر جويلية علما وأن سحب القروض سيكون مع موفى 2026 وذلك حسب تقدم المشروع

وقدم هذه البيانات الرئيس المدير العام للشركة التونسية للكهرباء والغاز فيصل طريفة والوفد المرافق له، خلال جلسة استماع عقدتها لجنة المالية والميزانية بمجلس نواب الشعب، أمس الاثنين، في اطار عملها الرقابي المتعلق بمتابعة تنفيذ مشروع الربط الكهربائي بين تونس وإيطاليا "ألماد".

وبينوا، وفق بلاغ نشرته اللجنة على الصفحة الرسمية للبرلمان على موقع فيسبوك، انه تم فتح العروض التقنية في اطار المشروع في انتظار موافقة البنك الدولي قبل المرور إلى فتح العروض المالية الذي لا يجب أن يتجاوز شهر سبتمبر.

وأشاروا إلى وجود عدة صعوبات من بينها نقص الخبرة مما تطلب اللجوء إلى مكاتب خبرة أجنبية وتسبب في بعض التأخير في البداية إضافة إلى بعض المشاكل المتصلة بتغيير ملكية الاراضي .

واستعرضوا تقدّم مشروع محطتي تحويل التيار المستمر إلى تيار متردد الي غاية شهر جوان 2025 وتقدّم مشروع كوابل التيار العالي المستمر إلى غاية شهر جوان 2025 والمنشآت الملحقة المزمع إنجازها والخاصة بالجانب التونسي وتعزيز شبكة الكهرباء التونسية.

وتطرّقوا إلى تقدّم مشروع المحطة الجديدة المصفحة لتحويل الكهرباء قرمبالية 2 الي غاية شهر جوان 2025، وتقدّم مشروع الخطوط الهوائية 400 كيلو فولت (ملاّعبي – قرمبالية 2 / قرمبالية 2 – المرناقية) إلى غاية شهر جوان 2025.

وأفادوا بأنّ المشروع سيساهم في تطوير مبادلات الطاقة الكهربائية بين ضفتي المتوسط عن طريق الربط ثنائي الاتجاه بقدرة 600 ميغاواط، وتعزيز استقرارية المنظومة الكهربائية التونسية، بالإضافة إلى شبكة الترابط الكهربائي مع الجزائر والمساهمة في مواجهة ارتفاع الطلب خلال الذروة الصيفية.

وبينوا انه، علاوة على ذلك، يهدف المشروع الى تنويع مصادر التزود الطاقي في تونس وتعزيز الأمن الطاقي والاستعداد للاندماج في السوق الأورو- إفريقية المستقبلية للكهرباء.

وبيّن النواب، خلال النقاش، أنّ العرض تضمّن الجوانب التقنية وآجال التنفيذ دون أن يتطرق إلى كيفية سحب وصرف القروض وهو ما يتطلب احترام الرزنامة الزمنية لتنفيذ المشروع بحكم أنّه مشروع استراتيجي هام والتنسيق الفني والقانوني مع الجانب الإيطالي في التنفيذ.

ودعوا إلى مزيد التنسيق مع الأطراف الحكومية لتذليل الصعوبات التي تقف عائقا أمام تقدّم المشروع، والتسريع في نسق إنجازه خاصة في جانبها العقاري.

واستفسروا عن قيمة هذا الخط بالنسبة لإيطاليا بالنّظر إلى حجم الاستهلاك وهل يمكن تحقيق الاكتفاء الذاتي في الكهرباء واللجوء إلى التصدير.



آخر الأخبار

منذ دقيقة 22

صرّح النائب بمجلس نواب الشعب خالد المبروكي لديوان أف أم، أنه في القريب العاجل سيصبح المستشفى المحلي بالرقاب مستشفى جهويا، وسيتم تعزيزه بقسم للجراحة، بما من شأنه التخفيف من معاناة المرضى وتقليص تنقلاتهم إلى المستشفيات البعيدة

منذ دقيقة 38

انطلقت شركة النقل بتونس في استغلال خط حافلة جديد يربط بين محطة "فرحات حشاد" بساحة برشلونة ومنطقة الوردية

منذ دقيقة 46

يتوقع أن تشهد ولاية قبلي موسمًا سياحيًا استثنائيًا من حيث عدد الوافدين تزامنًا مع انطلاق موسم السياحة الصحراوية، وفق ما أفاد به المندوب الجهوي للسياحة بقبلي ياسر صوف في تصريح لديوان أف أم
